新征程、開新局,在全黨全國各族人民深入學習貫徹黨的二十大精神,意氣風發踏上全面建設社會主義現代化國家新征程之際,即將召開的全國兩會吸引世界關注,備受各界期待。如何把黨的二十大擘畫的宏偉藍圖變為現實,如何一步一個腳印推進中國式現代化建設,中國廣核集團攜“6+1”產業體系高質量發展成果,和您一起關注兩會熱點,迎著新時代新征程目標任務,揚帆向未來,奮楫再出發。
華龍一號
中廣核持續改進和完善核電技術的自主化,全面掌握了大型百萬千瓦商業核電機組的技術,研發培育出我國具有自主知識產權的三代核電技術“華龍一號”。“華龍一號”采用177組堆芯燃料組件、雙層安全殼、能動與非能動相結合等多項設計特征,滿足世界最高安全要求和最新技術標準。此外,“華龍一號”已先后通過歐洲用戶要求(EUR)認證和英國通用設計審查(GDA),成為當今核電市場上接受度較高的三代核電技術之一,對我國實現由核電大國向核電強國歷史性跨越具有重要意義。
迎著新征程,中廣核自主三代核電技術“華龍一號”批量化建設正在穩步推進中,廣西防城港核電項目、廣東太平嶺核電項目、浙江三澳核電項目、廣東陸豐核電項目,均迎來建設高峰,奮力譜寫中廣核高質量發展篇章,為我國能源保供蓄新力量,賦新能量。
廣西防城港核電項目
防城港核電是我國西部地區和少數民族地區的首座核電站,一期工程兩臺機組已于2016年投入商業運營,二期工程3、4號機組正在有序推進建設。

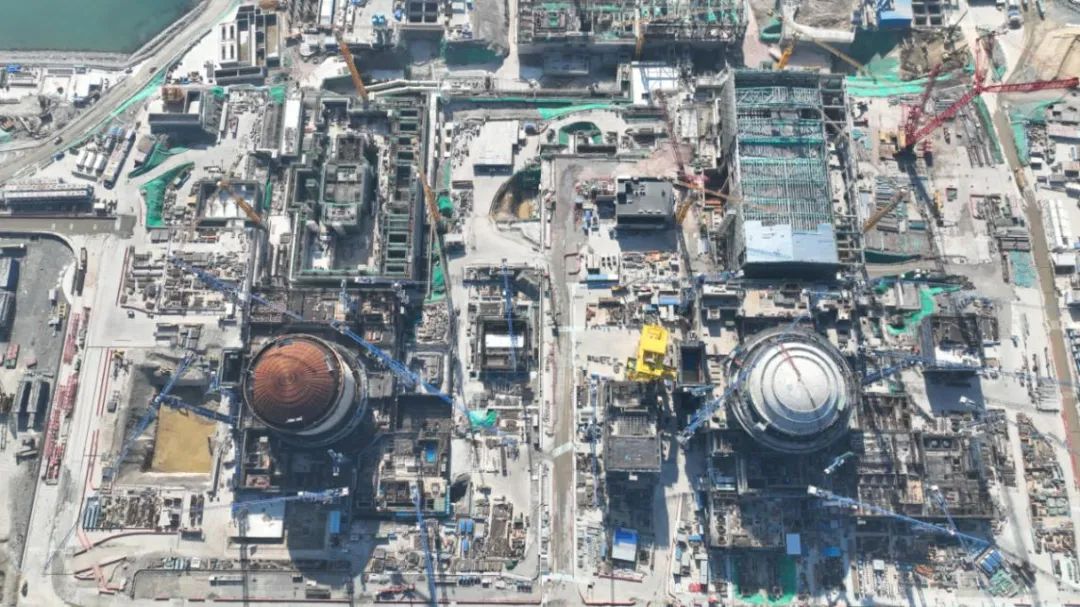

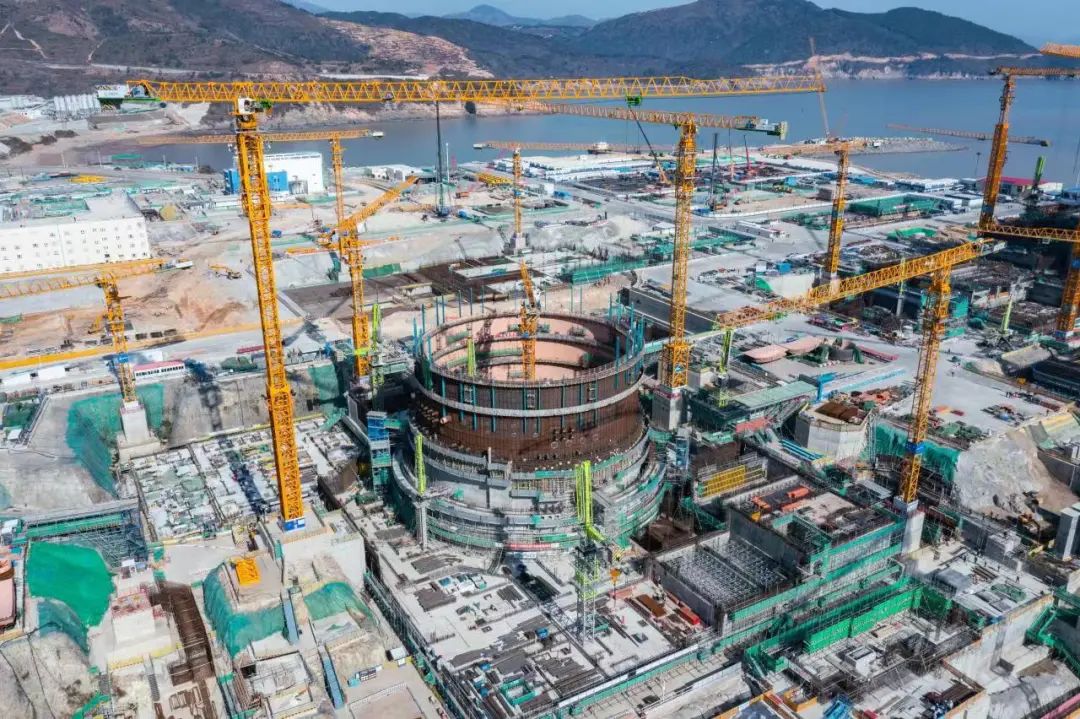

▲中(zhong)廣核(he)廣西防(fang)城(cheng)港核(he)電站3號機組
防城港核電項目規劃建設6臺百萬千瓦級核電機組,6臺機組全面建成后,預計每年可提供清潔電能480億千瓦時,對踐行國家“雙碳”戰略,構建新型能源體系,優化廣西能源結構,助力廣西經濟平穩較快發展具有重要意義。

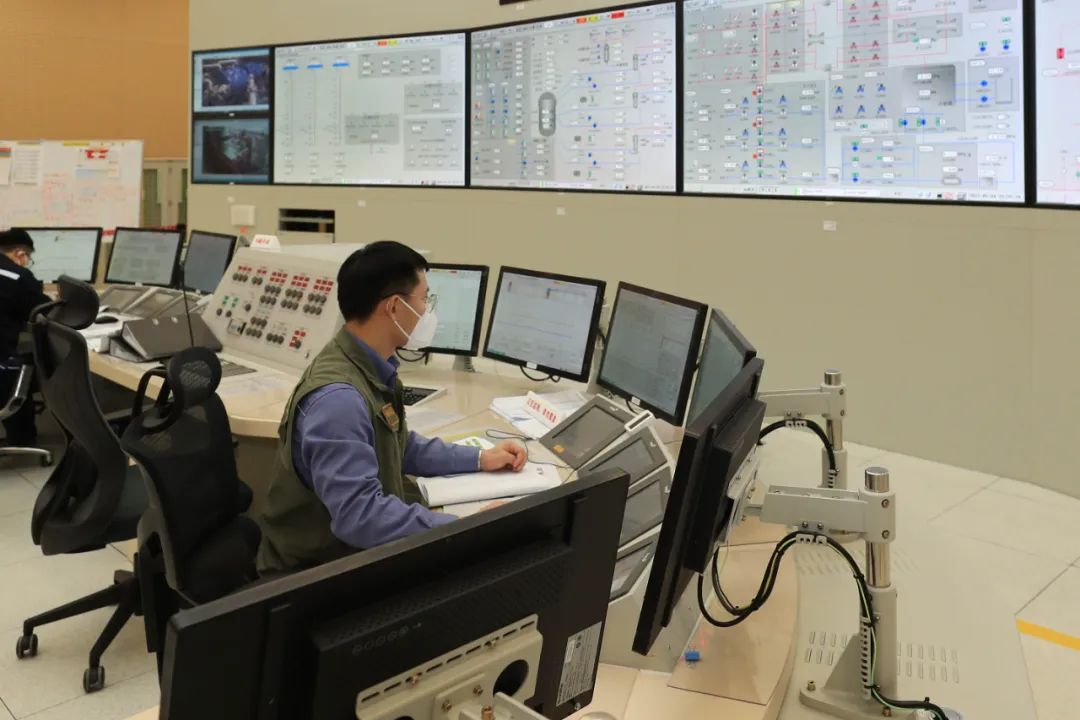

▲中廣核廣西(xi)防城港(gang)核電站3號(hao)機組主(zhu)控室
1月10日20時29分,防城港核電3號機組首次并網成功,標志著該機組具備發電能力,向著商業運行目標又邁出了關鍵一步,3號機組后續將按計劃執行一系列試驗,進一步驗證機組具備商業運行條件的各種性能。
廣東太平嶺核電項目

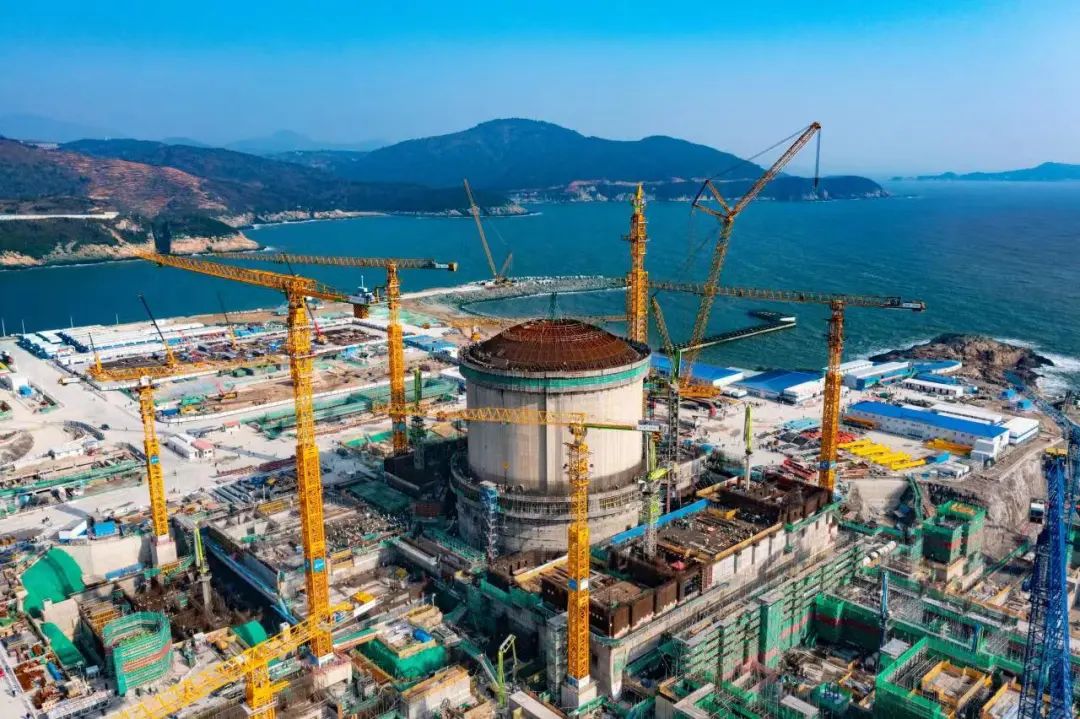

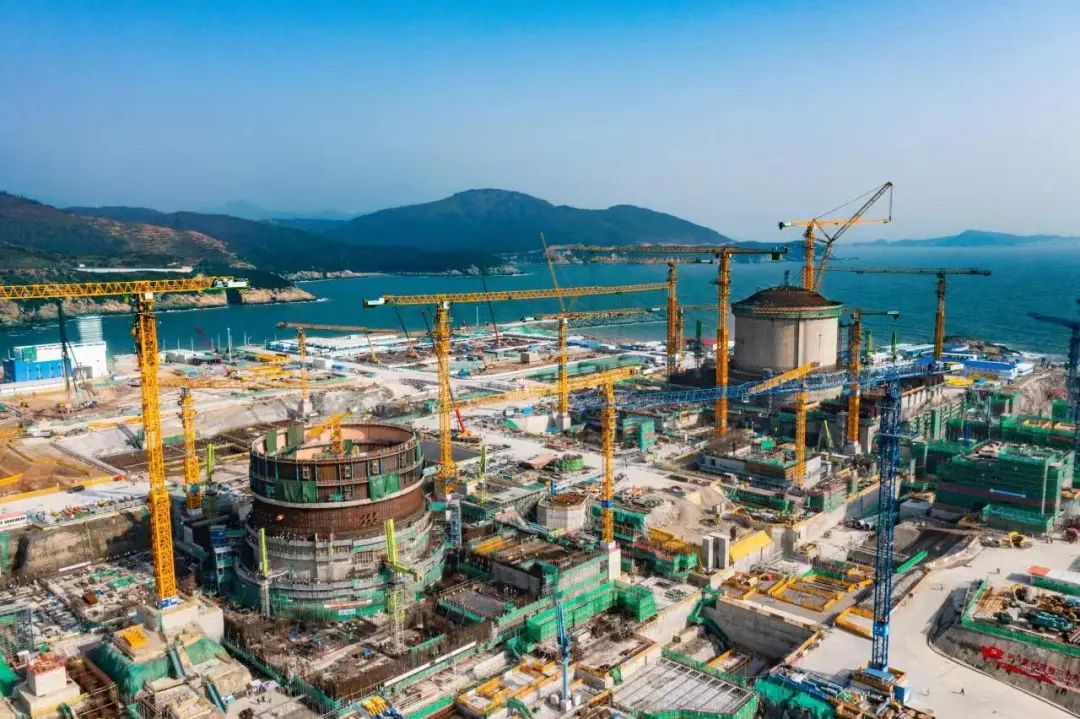

▲廣(guang)東太平嶺核電項目
太平嶺核電項目是粵港澳大灣區首個自主三代核電項目,也是我國首個生態核電示范項目。目前,一期工程進展順利,項目建設加力提速,萬名建設者在項目現場搶抓春季施工“黃金期”,已實現工程建設高峰向安裝高峰的平轉,工程總量累計完成56.95%,計劃到期4項關鍵里程碑全部順利完成。其中,工程設計文件已完成77%,并已基本退出工程建設關鍵路徑,設備采購與制造共計387個采購包已全部完成簽約,截至當前,設備已到貨31077臺/套,1號機組正按照實現冷試創優目標推進中,2號機組建設穩步推進。

▲太(tai)平嶺核電1號(hao)機組(zu)穩(wen)壓器發運

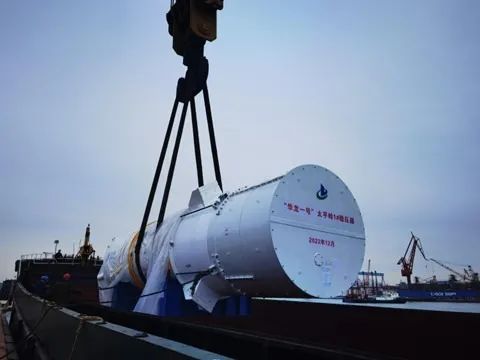

2月9日,太平嶺核電項目1號機(ji)組穩壓器(qi)順(shun)利裝(zhuang)船發運,為(wei)核島主設備按(an)期安裝(zhuang)奠定了(le)基礎。
▲太平嶺核電1號(hao)機組除氧器第(di)二段筒體吊(diao)裝
2月11日,太平嶺核電項目1號(hao)機(ji)組,除氧器第二段筒體吊裝就位,為1號(hao)常規(gui)島(dao)廠房輔助間土建封頂、廠房斷(duan)水創造(zao)了(le)有利條件,拉開了(le)2023年常規(gui)島(dao)全面(mian)安裝的大(da)幕 。
▲太平嶺核電(dian)1號機組發(fa)電(dian)機定子

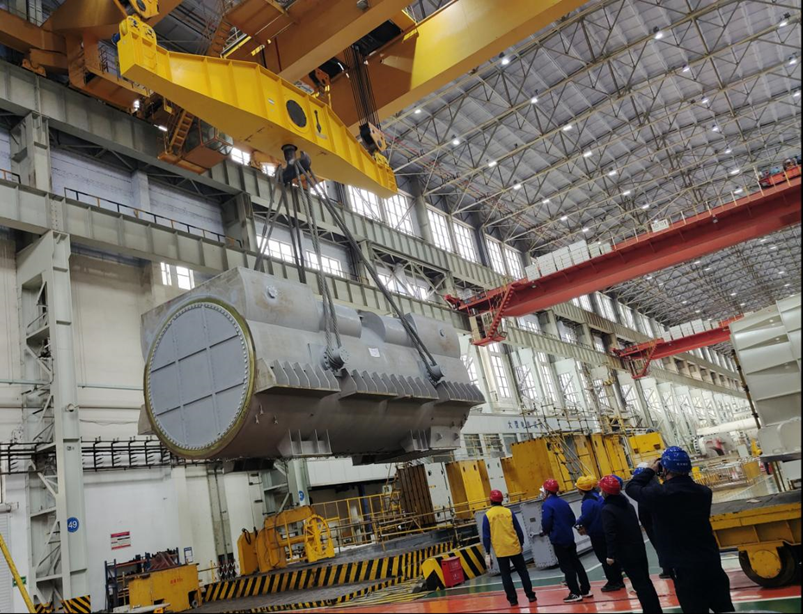

▲太平嶺核(he)電1號機(ji)組發電機(ji)定子啟運

2月14日,太(tai)平嶺核(he)電項目(mu)1號機組,重達455噸的發(fa)電機定子,從四川樂山碼頭順利啟運,太(tai)平嶺項目(mu)1號機組發(fa)電機,即將具備安裝(zhuang)條件。
▲太(tai)平嶺1號機組汽輪(lun)機低(di)壓模塊(kuai)發運
同一天,太平嶺核電1號機組汽輪機低壓模塊,也從生產廠家順利發運。
浙江三澳核電項目
▲浙江三澳核電(dian)項目
浙江三澳核電項目,規劃建設6臺“華龍一號”機組,一期工程1、2號機組分別于2020年、2021年開工建設。其中,三澳核電項目2號機組,是浙江省“十四五”期間開工建設的首臺核電機組。目前,一期工程,工程設計基本完成,設備采購完成99%,工程建設進入高峰期。
▲三澳核電1號(hao)機組
1號機組完成穹頂吊裝后,現場從土建施工全面轉入設備安裝的階段,計劃今年5月底環吊可用,11月底汽機平臺交付安(an)裝。
▲2月15日(ri),浙江新聞(wen)以(yi)《大山里的大工程》為題,報道(dao)三(san)澳(ao)核電項目建設進展
▲三(san)澳核電2號機組
2號機組已完成泵站、常規島FCD,在工程建設穩步推進的同時,生產準備在組織運作、人員準備,工程參與、技術準備等領域重點發力,責任前移,高效推進。
陸豐核電項目
▲陸豐(feng)核電5號機組
陸豐核電,是中廣核第九個核電基地。陸豐核電5號機組于2022年9月8日開工建設,目前,項目建設正按計劃有序推進。
▲國資小新刊(kan)發陸(lu)豐核電第一(yi)吊(diao)——5號機組核島鋼襯(chen)里(li)模塊一(yi)吊(diao)裝
陸豐核電5號機組,核島鋼襯里模塊一吊裝,標志著陸豐核電項目首個大件吊裝完成,為后續的吊裝打好“樣本”。

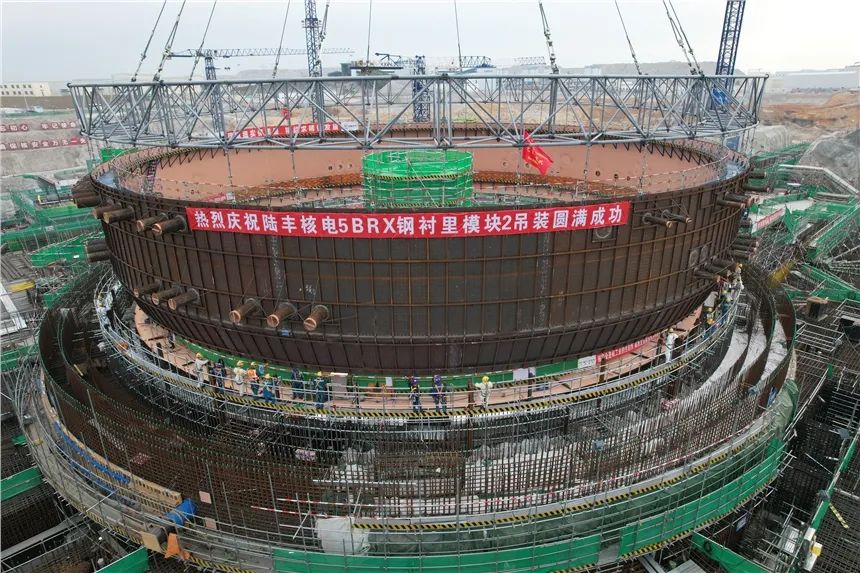

▲陸豐核(he)電(dian)5號機組核(he)島鋼襯里模塊二吊裝現場
核島鋼襯里模塊二吊裝也已完成,標志著5號機組反應堆廠房內殼筒體施工進入更多層連續施工,常規島主體工程正式開工后,標志著常規島土建全面具備施工條件。

▲陸豐(feng)核電5號機組(zu)海工(gong)取水導(dao)流堤順利開工(gong)
截至目前,陸豐核電5號機組已完成安全殼基礎B2層澆筑,海工取水導流堤順利開工,陸豐核電項目全體建設者,深入踐行“嚴慎細實”工作作風,確保工程建設安全優質,項目建設高質量高標準推進。
